1、题干:某大型跨江桥梁的修建工程,要进行总进度目标论证,将编制总进度纲要论证总进度目标实现的可能性。下列各项工作中,属于在总进度纲要中应明确的有()。
A、明确原桥梁的双向2车道扩建为双向6车道
B、确定EPC总承包单位
C、交通量预测
D、明确总施工工期为30个月
E、明确对相邻桥梁的保护措施



向下滑动查看参考答案

↓↓
↓↓↓↓







答案:BDE

解析:总进度纲要的主要内容包括:
(1)项目实施的总体部署;
(2)总进度规划;
(3)各子系统进度规划;
(4)确定里程碑事件的计划进度目标;
(5)总进度目标实现的条件和应采取的措施等。
明确原桥梁的双向2车道扩建为双向6车道、交通量预测等工作属于项目决策阶段的工作,确定EPC总承包单位、明确总施工工期为30个月、明确对相邻桥梁的保护措施等属于项目实施阶段的内容,也是项目总进度纲要应明确的内容。因此,选项B、D、E正确。



2、题干:大型工程的进度计划是一个计划系统,应视项目的特点和施工进度控制的需要进行编制,从施工方角度需编制的进度计划有()。
A、项目总进度纲要
B、指导性施工进度计划
C、控制性施工进度计划
D、年度和季度计划
E、月度和旬计划



向下滑动查看参考答案

↓↓
↓↓↓↓







答案:BCDE

解析:建设工程项目总进度目标的控制是业主方项目管理的任务。大型建设工程项目总进度目标控制的首要工作是编制总进度纲要,这不属于施工方的任务。施工方进度控制的任务是依据施工任务委托合同对施工进度的要求控制施工工作进度,这是施工方履行合同的义务。在进度计划编制方面,施工方应视项目的特点和施工进度控制的需要,编制深度不同的控制性和直接指导项目施工的进度计划,以及按不同计划周期的计划,如年度、季度、月度和旬计划等。因此,选项B、C、D、E正确。



3、题干:设计方应尽可能使设计工作的进度与()相协调。
A、招标工作进度
B、施工工作进度
C、物资采购工作进度
D、项目管理工作进度
E、项目立项工作进度



向下滑动查看参考答案

↓↓
↓↓↓↓







答案:ABC

解析:设计方应尽可能使设计工作的进度与招标、施工和物资采购等工作进度相协调。


法规
1、题干:劳动者张某与某用人单位签订的劳动合同中约定的工资为3000元。则劳动者张某在试用期的工资不得低于(  )元,并不得低于用人单位所在地的最低工资标准。
A、1800
B、2100
C、1500
D、2400



向下滑动查看参考答案

↓↓
↓↓↓↓







答案:D

解析:本题考查的是订立劳动合同应当注意的事项。劳动者在试用期的工资不得低于本单位相同岗位最低档工资或者劳动合同约定工资的80%,并不得低于用人单位所在地的最低工资标准。



2、题干:劳动安全卫生制度对用人单位提出严格要求,但不包括(  )。
A、执行国家劳动安全卫生规程和标准
B、为劳动者办理意外伤害保险
C、对劳动者进行劳动安全卫生教育
D、对从事有职业危害作业的劳动者应当定期进行健康检查



向下滑动查看参考答案

↓↓
↓↓↓↓







答案:B

解析:本题考查的是劳动安全卫生制度。《劳动法》规定,用人单位必须建立、健全劳动安全卫生制度,严格执行国家劳动安全卫生规程和标准,对劳动者进行劳动安全卫生教育,防止劳动过程中的事故,减少职业危害。用人单位必须为劳动者提供符合国家规定的劳动安全卫生条件和必要的劳动防护用品,对从事有职业危害作业的劳动者应当定期进行健康检查。B选项不属于劳动安全卫生制度的要求,故选项B正确。



3、题干:某建筑公司濒临破产,在2013年1月20日进入法定整顿期间,赵某等成了被裁减人员。该公司整顿后如需重新招用人员,在规定的期限内应当优先招用赵某等被裁减人员。该期限的截止日期应该是(  )。
A、2013年2月20日
B、2013年4月20日
C、2013年7月20日
D、2014年1月20日



向下滑动查看参考答案

↓↓
↓↓↓↓







答案:C

解析:本题考查的是劳动合同的解除和终止。该题属于经济性裁员问题,指用人单位由于经营不善等经济原因,一次性辞退部分劳动者的情形。经济性裁员仍属用人单位单方解除劳动合同。用人单位在6个月内重新招用人员的,应当通知被裁减的人员,并在同等条件下优先招用被裁减人员。故选项C正确。



建筑

1、题干:下列各项中属于流水施工中空间参数的是(  )。
A、流水强度
B、施工工期
C、操作层数
D、施工过程



向下滑动查看参考答案

↓↓
↓↓↓↓







答案:C

解析:本题考查的是流水施工参数。空间参数,指组织流水施工时,表达流水施工在空间布置上划分的个数,可以是施工区(段),也可以是多层的施工层数,数目一般用M表示。故C正确。施工强度和施工过程属于工艺参数,故A、D错误;施工工期属于时间参数,故B错误。



2、题干:如果把进度偏差与投资偏差联系起来,则进度偏差可表示为(  )与已完工程计划投资的差值。
A、拟完工程计划投资
B、已完工程实际投资
C、未完工程计划投资
D、已完工程计划投资



向下滑动查看参考答案

↓↓
↓↓↓↓







答案:A

解析:本题考查的是进度偏差。如果把进度偏差与投资偏差联系起来,则进度偏差可表示为拟完工程计划投资与已完工程计划投资的差值。故A正确。该题属于管理教材的内容,相关教材要结合起来学习。



3、题干:相比其他类型网络计划,双代号时标网络计划的突出优点有(  )。
A、可以确定工期
B、时间参数一目了然
C、可以按图进行资源优化和调整
D、可以确定工作的开始和完成时间
E、可以不通过计算而直接在图上反映时间



向下滑动查看参考答案

↓↓
↓↓↓↓







答案:BCE

解析:本题考查的是双代号时标网络计划所有类型的网络计划都可以确定工期、确定工作的开始和完成时间,故选项A、D不正确。

市政


1、题干:施工阶段,应适时对施工现场(  )进行调整。
A、管理目标
B、用电平面布置
C、总平面布置
D、管理体系



向下滑动查看参考答案

↓↓
↓↓↓↓







答案:C

解析:此题考查了施工平面布置图的动态管理。市政公用工程的施工平面布置图有明显的动态特性,必须详细考虑好每一步的平面布置及其合理衔接;科学合理的规划,绘制出施工现场平面布置图。故选C,要根据现场情况适时调整。



背景资料:
      某项目部承建一项城市道路工程,道路基层结构为200 mm厚碎石垫层和350 mm厚水泥稳定碎石基层。
    项目部按要求配置了安全领导小组,并成立了以安全员为第一责任人的安全领导小组,成员由安全员、项目经理及工长组成。项目部根据建设工程安全检查标准要求在工地大门口设置了工程概况牌、环境保护制度牌、施工总平面图公示标牌。
  项目部制定的施工方案中,对水泥稳定碎石基层的施工进行详细规定:要求350 mm厚水泥稳定碎石分两层摊铺,下层厚度为200 mm,上层厚度为150 mm,并用15 t压路机碾压。为保证基层厚度和高程准确无误,要求在面层施工前进行测量,如出现局部少量偏差则采用薄层补贴法进行找平。
  在工程施工前,项目部将施工组织设计分发给相关各方人员,以此作为技术交底并开始施工。
2、题干:1.指出安全领导小组的不妥之处,改正并补充小组成员。
2.根据背景资料,项目部还需设置哪些标牌?
3.指出施工方案中错误之处并给出正确做法。
4.说明把施工组织设计直接作为技术交底做法的不妥之处并改正。



向下滑动查看参考答案

↓↓
↓↓↓↓







答案:

解析:1.不妥。项目经理为第一责任人,还应包括项目技术负责人,项目班组长等负责从开工到竣工全过程安全生产工作的所有管理人员。
2.管理人员名单及监督电话牌、消防保卫牌、安全生产(无重大事故)牌、文明施工牌。
3.施工方案中错误之处及正确做法。
(1)错误之处:用15 t压路机碾压。
正确做法:宜采用12~18 t压路机作初步稳定碾压,混合料初步稳定后用大于18 t的压路机碾压,压至表面平整、无明显轮迹,且达到要求的压实度。
(2)错误之处:出现局部少量偏差采用薄层补贴法进行找平。
正确做法:应采用挖补100 mm的方法再进行找平,严格遵守“宁高勿低,宁刨勿补”的原则。4.不妥之处:项目部将施工组织设计分发给相关各方人员,以此作为技术交底并开始施工。
改正:施工技术交底包括施工组织设计交底及工序施工交底。项目技术负责人对承担施工的负责人或分包方全体人员进行书面技术交底。技术交底资料应办理签字手续并归档。



3、题干:关于劳务实名制管理检查内容,正确的有(  )。
A、上岗证
B、居住证
C、身份证
D、健康证
E、考勤表



向下滑动查看参考答案

↓↓
↓↓↓↓







答案:ACE

解析:本题主要考查的是实名制管理检查内容。项目部应每月进行一次劳务实名制管理检查,检查内容主要如下:劳务管理人员身份证、上岗证;劳务人员花名册、身份证、岗位技能证书、劳动合同证书;考勤表、工资表、工资发放公示单;劳务人员岗前培训、继续教育培训记录;社会保险缴费凭证。不合格的劳务企业应限期进行整改,逾期不改的要予以处罚。

机电


1、题干:分包方对开工、关键工序交验、竣工验收等过程经自行检验合格后,均应事先通知(  )组织预验收。
A、建设单位
B、设计单位
C、总承包单位
D、监理单位



向下滑动查看参考答案

↓↓
↓↓↓↓







答案:C

解析:工程分包的履行与管理分包方对开工、关键工序交验、竣工验收等过程经自行检验合格后,均应事先通知总承包方组织预验收,认可后再由总承包方代表通知业主组织检查验收。



【背景资料】
A公司经过招投标承包某轧钢生产线机电设备安装工程,合同暂估总价,结算时以合同约定的工程单价和实发工程量进行结算,工程单价不作调整。施工过程中发生下列事件:
事件一,工程开工后,原材料涨价和机械租赁费涨价,施工单位因工程成本过高,向业主提出费用索赔。
事件二,B分包单位在施工过程因设备制造质量问题及设备晚交付,向业主提出费用和工期索赔。
事件三,C分包单位因A公司租赁的大型吊车运输途中发生故障延误3天,并造成人员窝工3天,向A公司进行工期和费用索赔。
事件四,整个施工过程中,A公司因改变吊装工艺增加费用2万元;业主提出的工程变更增加费用5万元,延误工期2天;业主要求施工单位赶工增加费用20万;因暴雨造成停工3天,施工单位产生窝工费10万,施工机具修理费5万元;给C公司租赁的吊装设备延误工期3天,增加费用5万。
2、题干:1.事件一中施工单位向业主提出费用索赔是否合理,简述理由。
2.B分包单位向业主提出费用和工期存在什么问题?并予以纠正。
3.C分包单位向A公司进行工期和费用索赔是否合理?为什么?
4.列式计算事件四中A公司应向业主索赔的费用和工期。并说明不能索赔项的理由。



向下滑动查看参考答案

↓↓
↓↓↓↓







答案:

解析:1.从本合同规定的内容分析,事件一中,施工单位提出索赔不合理。理由是,合同已明确规定工程单价不做调整,工程单价主要是由人工费、材料费、机械台班费组成,若增加材料费和台班费,势必调整了工程单价,违背合同约定。
2.从索赔程序分析,B分包单位索赔的程序错误,分包单位不能直接向业主索赔。应该把索赔资料先交总包商A公司审批,再由A公司交业主审批。
3.从双方的责任和关系出发分析,C分包单位向A公司进行的索赔合理。因大型吊车是A公司租赁的,A公司应准时交付分包单位,责任在A公司。
4.从机电工程索赔的原因和规定,分析哪些可以索赔,哪些不可以索赔。费用索赔=5万元+20万元=25万元,工期索赔=2天+3天=5天,
不能索赔项:(1)改变吊装工艺2万元已含在施工单位的技术措施费用;
(2)因暴雨窝工费10万元,机具修理费5万元,属不可抗力的自然灾害原因造成,合同法规定,不可抗力原因引起的费用损失各自承担,工期可顺延;
(3)吊车租赁延长工期3天,增加费用5万元,因吊车是施工单位自己租赁,造成的工期延误和费用损失应自负。



【背景资料】
机电安装公司承建某火力发电厂机电安装工程。整个机电工程项目于2005年4月竣工验收完成后,建设单位立即组织进行负荷联动试运行。合同约定:负荷联动试运行期间,机电施工单位应派相应人员配合保驾。
在负荷联动试运行中,发生了冷却循环水系统5号电动阀门关闭时阀底被顶裂事件。
在电厂试生产期间,发生了冷却循环水系统1号主电动阀门开启时电动机出现冒烟现象。
上述两事件发生后,建设单位与施工单位一起组织原因调查和分析:先查竣工档案资料时,5号电动阀门单体调试记录中未发现开启和关闭的限位测定数据;对1号主电动阀门单体调试记录中未发现电动机过载电流保护装置测试数据,查值班人员操作情况,发现1号主电动阀门开启前,未先开启旁通阀门而造成主电动阀门过负荷情况。
3、题干:1.机电施工单位将机电工程安装施工全部完成,何时发送保修证明书给建设单位?保修时间应从何时开始计算?
2.工程竣工验收投入使用后,机电施工单位对机电安装产品交付后服务应包括哪些方面的内容?
3.施工单位对5号电动阀门事件应如何处理?
4.1号主电动阀门事件谁应该承担责任,应如何处理?
5.安全阀的校验有何规定?



向下滑动查看参考答案

↓↓
↓↓↓↓







答案:

解析:1.在工程竣工验收的同时,由施工单位向建设单位发送机电安装工程保修证明书,保修期自竣工验收合格之日起计算。
2.该工程竣工验收投入使用后,施工单位的服务工作应包括:进行工程回访。发现质量问题应按保修的责任范围负责修理,派相应人员配合建设单位组织的负荷联动试运行。
3.施工单位负责更换安装,并承担相应的经济费用。
4.是建设单位和施工单位双方的责任造成的,应协商解决,商定各自的经济责任,由施工单位负责修理或更换安装。
5.安全阀的校验应按照国家现行标准《安全阀安全技术监察规程》和设计文件的规定进行整定压力调整和密封试验。安全阀应做好记录、铅封,出具校验报告。


水利水电

1、题干:分包方对开工、关键工序交验、竣工验收等过程经自行检验合格后,均应事先通知(  )组织预验收。
A、建设单位
B、设计单位
C、总承包单位
D、监理单位



向下滑动查看参考答案

↓↓
↓↓↓↓







答案:C

解析:工程分包的履行与管理分包方对开工、关键工序交验、竣工验收等过程经自行检验合格后,均应事先通知总承包方组织预验收,认可后再由总承包方代表通知业主组织检查验收。



【背景资料】
A公司经过招投标承包某轧钢生产线机电设备安装工程,合同暂估总价,结算时以合同约定的工程单价和实发工程量进行结算,工程单价不作调整。施工过程中发生下列事件:
事件一,工程开工后,原材料涨价和机械租赁费涨价,施工单位因工程成本过高,向业主提出费用索赔。
事件二,B分包单位在施工过程因设备制造质量问题及设备晚交付,向业主提出费用和工期索赔。
事件三,C分包单位因A公司租赁的大型吊车运输途中发生故障延误3天,并造成人员窝工3天,向A公司进行工期和费用索赔。
事件四,整个施工过程中,A公司因改变吊装工艺增加费用2万元;业主提出的工程变更增加费用5万元,延误工期2天;业主要求施工单位赶工增加费用20万;因暴雨造成停工3天,施工单位产生窝工费10万,施工机具修理费5万元;给C公司租赁的吊装设备延误工期3天,增加费用5万。
2、题干:1.事件一中施工单位向业主提出费用索赔是否合理,简述理由。
2.B分包单位向业主提出费用和工期存在什么问题?并予以纠正。
3.C分包单位向A公司进行工期和费用索赔是否合理?为什么?
4.列式计算事件四中A公司应向业主索赔的费用和工期。并说明不能索赔项的理由。



向下滑动查看参考答案

↓↓
↓↓↓↓







答案:

解析:1.从本合同规定的内容分析,事件一中,施工单位提出索赔不合理。理由是,合同已明确规定工程单价不做调整,工程单价主要是由人工费、材料费、机械台班费组成,若增加材料费和台班费,势必调整了工程单价,违背合同约定。
2.从索赔程序分析,B分包单位索赔的程序错误,分包单位不能直接向业主索赔。应该把索赔资料先交总包商A公司审批,再由A公司交业主审批。
3.从双方的责任和关系出发分析,C分包单位向A公司进行的索赔合理。因大型吊车是A公司租赁的,A公司应准时交付分包单位,责任在A公司。
4.从机电工程索赔的原因和规定,分析哪些可以索赔,哪些不可以索赔。费用索赔=5万元+20万元=25万元,工期索赔=2天+3天=5天,
不能索赔项:(1)改变吊装工艺2万元已含在施工单位的技术措施费用;
(2)因暴雨窝工费10万元,机具修理费5万元,属不可抗力的自然灾害原因造成,合同法规定,不可抗力原因引起的费用损失各自承担,工期可顺延;
(3)吊车租赁延长工期3天,增加费用5万元,因吊车是施工单位自己租赁,造成的工期延误和费用损失应自负。



【背景资料】
机电安装公司承建某火力发电厂机电安装工程。整个机电工程项目于2005年4月竣工验收完成后,建设单位立即组织进行负荷联动试运行。合同约定:负荷联动试运行期间,机电施工单位应派相应人员配合保驾。
在负荷联动试运行中,发生了冷却循环水系统5号电动阀门关闭时阀底被顶裂事件。
在电厂试生产期间,发生了冷却循环水系统1号主电动阀门开启时电动机出现冒烟现象。
上述两事件发生后,建设单位与施工单位一起组织原因调查和分析:先查竣工档案资料时,5号电动阀门单体调试记录中未发现开启和关闭的限位测定数据;对1号主电动阀门单体调试记录中未发现电动机过载电流保护装置测试数据,查值班人员操作情况,发现1号主电动阀门开启前,未先开启旁通阀门而造成主电动阀门过负荷情况。
3、题干:1.机电施工单位将机电工程安装施工全部完成,何时发送保修证明书给建设单位?保修时间应从何时开始计算?
2.工程竣工验收投入使用后,机电施工单位对机电安装产品交付后服务应包括哪些方面的内容?
3.施工单位对5号电动阀门事件应如何处理?
4.1号主电动阀门事件谁应该承担责任,应如何处理?
5.安全阀的校验有何规定?



向下滑动查看参考答案

↓↓
↓↓↓↓







答案:

解析:1.在工程竣工验收的同时,由施工单位向建设单位发送机电安装工程保修证明书,保修期自竣工验收合格之日起计算。
2.该工程竣工验收投入使用后,施工单位的服务工作应包括:进行工程回访。发现质量问题应按保修的责任范围负责修理,派相应人员配合建设单位组织的负荷联动试运行。
3.施工单位负责更换安装,并承担相应的经济费用。
4.是建设单位和施工单位双方的责任造成的,应协商解决,商定各自的经济责任,由施工单位负责修理或更换安装。
5.安全阀的校验应按照国家现行标准《安全阀安全技术监察规程》和设计文件的规定进行整定压力调整和密封试验。安全阀应做好记录、铅封,出具校验报告。

公路

1、题干:公路工程合同体系中处于的核心位置的是(    )。
A、业主
B、承包人
C、监理人
D、政府



向下滑动查看参考答案

↓↓
↓↓↓↓







答案:A

解析:此题考查合同体系。
业主处于合同体系中的“核心位置”,因此正确选项是A。



2、题干:某工程合同价为500万元,合同价的60%为可调部分。可调部分,人工费占35%,材料费占55%,其余占10%。结算时,人工费价格指数增长10%,材料费价格指数增长20%,其余未发生变化。按照调值公式法计算,该工程的结算工程价款为(  )万元。
A、610.00
B、543. 50
C、511. 25
D、500.00



向下滑动查看参考答案

↓↓
↓↓↓↓







答案:B

解析:此题考查调值公式。
将已知数据带入公式,500×(0.4+0.6×0. 35×1.1+0.6×0.55×1.2+0.6×0.1×1)=543. 50万元。因此应选择B。



背景资料
某施工企业承包了一段36.8km的四车道高速公路沥青混凝土路面工程,路面单幅宽11.25m。路面结构形式为:基层为两层18cm的石灰粉煤灰稳定碎石;底基层为一层18cm的石灰粉煤灰稳定碎石;沥青混凝土面层为7cm的下面层,6cm的中面层和5cm的SMA表面层,桥上只铺5cm的SMA表面层,隧道内为水泥混凝土路面。

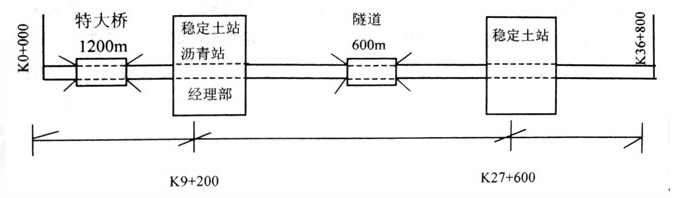

项目经理部人员进场后,完成了经理部的建设和设备的进场工作。施工平面布置示意图如下图所示。
 合同规定沥青材料由业主提供,地方材料由施工单位自采。材料管理人员在查看过料场、进行了价格比选后,就开始进料。
项目经理部按照各项要求,在完成了一系列的准备工作后,开始施工石灰粉煤灰稳定碎石底基层。施工中,施工人员发现其中一段800m长的底基层出现了大量裂缝和破损,经检查是由于路基质量差所致,路面施工单位拟向路基施工单位提出索赔。
3、题干:问题
1.项目部需要采购哪几大类地材?项目部材料采购程序存在什么问题?
2.指出石灰类材料质量检验中的两大主要指标。
3.上述平面布置方式对稳定料的场内运输费有什么影响?说明理由。
4.施工中,工地实验室对石灰粉煤灰稳定碎石应检测哪两项指标?并说明其合格值。
5.由于路基交工推迟,给沥青混凝土路面施工的时间仅有140d,请通过计算(要求列出计算过程),从生产能力为160t/h、240t/h和320t/h的沥青搅拌站中选择出满足工期要求的合理设备。(已知沥青混凝土的容重取为2.4t/m³,搅拌站每天有效工作时间按8h计算)
6.路面施工单位的索赔对象是否恰当?说明理由。



向下滑动查看参考答案

↓↓
↓↓↓↓







答案:

解析:1.需采购:石灰、粉煤灰、碎石、砂和矿粉五种。材料采购中应取样试验,产品合格后才能采购。
2.石灰类材料主要需检验:有效氧化钙和氧化镁的含量。
3.这种平面布置,可以节约场内运输费。从稳定土搅拌站到施工铺筑现场的平均运距为最小。4.应检测7d无侧限抗压强度和压实度。强度指标大于0.8MPa,压实度应大于98%。
5.(1)计算沥青混凝土总量:Q=(35000×0.18+1200×0.05)×11.25×2×2.4=343440(t)(2)计算选择沥青搅拌站类型343440÷140÷8=306t/h.因320t/h>306t/h.所以选择320 t/h的沥青混凝土搅拌站。
6.索赔对象不恰当。路面施工单位不应该向路基施工单位索赔。因为他们之间没有合同关系,路面施工单位应向业主索赔。
此题在路面施工过程中穿插考查现场布置及索赔问题,需要具有一定的施工经验。项目部采购材料应根据基层和底基层的材料考虑。会识图,理解平面运距的含义。计算题比较简单,掌握公式即可。索赔的关键是确定责任主体,此题还需注意要说明理由。
