鲁班培训-建筑执业培训领航者!

郑州 |洛阳 |新乡 |开封 |安阳 |南阳 |濮阳 |鹤壁 |加入收藏 |网校入口 |集团官网

复习备考
业务中心: 0371-55696552
18037153049

一级建造师《机电实务》补考真题答案及解析完


2022 一级建造师《机电实务》补考真题答案及解析完整版

一、单项选择题(共20题,每题1分,每题的备选项中,只有1个最符合题意)

1、机械设备安装中,垫铁不能实现的功能是( )。

A.调整水平

B.传递载荷

C.调整标高

D.减少振动



【答案】D

【解析】设置垫铁的作用。一是找正调平机械设备,通过调整垫铁的厚度,可 使设备安装达到设计或规范要求的标高和水平度;二是能把设备重量、工作载 荷和拧紧地脚螺栓产生的预紧力通过垫铁均匀地传递到基础。D功能无法实现错。



2、可用于空调设备过滤网干净程度的监控开关是( )。

A.压力开关

B.流量开关

C.压差开关

D.空气开关



【答案】C

【解析】压差开关可用于监视过滤网阻力状态的监测。



3、下列喷水灭火系统中,属于开式系统的是( )。

A.雨淋系统

B.干式系统

C.湿式系统

D.预作用系统



【答案】A

【解析】雨淋系统属于开式系统:开式系统采用开式洒水喷头,由火灾探测器、 雨淋阀管道和开式洒水喷头组成。

4、项目分包工程预验收的组织单位应是( )。

A.建设单位

B.监理单位

C.总包单位

D.分包单位



【答案】C

【解析】分包单位工作中的停检点应在自检合格的前提下,由总包单位检查合 格后报请监理(业主代表)进行检查。分包单位对开工、关键工序交验、竣工 验收等过程经自行检验合格后,均应事先通知总承包单位组织预验收,经认可 后由总承包单位通知业主组织检查验收。



5、对材料供应商进行评价的内容不包括( )。

A.产品交货期限

B.质量保证能力

 C.产品采购方式

D.产品售后服务



【答案】C

【解析】对供货商的调查与评价。应对若干个供货商的质量保证能力进行调查, 对调查结果进行分析,并做出评价,A正确。向曾经使用过或正在使用供货商 商品的用户进行质量、价格、交货期、售后服务等方面的情况调查,征求这些 用户的评价意见,BD正确。



6、下列需协调的单位中,与项目合同有契约关系的是( )。

A.勘察设计单位

B.供水供电部门

C.设备材料厂家

D.消防管理部门



【答案】C

【解析】下列单位属于与施工单位有洽谈协商记录单位,此类单位无合同契约 关系:工程设计单位;与工程试运转相关的市政供水、供气、供热、供电单位;交 通市政运输道路管理以及航道、车站、港口、码头等管理单位;通信、污水排 放、建筑垃圾处置等管理单位等单位与施工单位无契约关系,B符合题意。



7、下列设备采购文件中,属于商务文件的是( )。

A.供货一览表

B.技术要求

C.设备数据表

D.质量标准



【答案】A

【解析】设备采购商务文件的内容包括:询价函及供货一览表;报价须知;设备采 购合同基本条款和条件;包装、唛头、装运及付款须知;确认报价回函(格式)。



8、风管严密性检验的项目不包括( )。

A.咬口缝

B.咬口形式

C.铆接孔

D.法兰翻边



【答案】B

【解析】风管系统安装完成后,应对安装后的主、干风管分段进行严密性试验。严密性检验,主要检验风管、部件制作加工后的咬口缝、铆接孔、风管的法兰 翻边、风管管段之间的连接严密性,检验合格后方能交付下道工序,B不符合题意。



9、危大工程安全专项方案的安全技术交底记录,除由交底双方签字外,还需确认 签字的人是( )。



A.项目安全主管

B.专项方案编制人

C.项目专职安全员

D.项目技术负责人



【答案】C

【解析】危大工程安全专项方案实施前,编制人员或者项目技术负责人应当向现场管理人员进行交底。施工现场管理人员应当向作业人员进行安全技术交底, 并由双方和项目专职安全生产管理人员共同签字确认。



10、金属热喷涂层防腐作业前,表面预处理的等级是( )。

A.Sa3

B.Sa2.5

C.Sa1

D.St2



【答案】A

【解析】金属热喷涂层表面处理等级需要保证到Sa3。



11、当电动机绝缘电阻达到阻达到规范要求( )认定为干燥完毕。  A.1h

B.5h

C.12h

D.24h



【答案】B

【解析】电动机绝缘电阻达到规范要求,在同一温度下经5h稳定不变后认定 干燥完毕。



12、下列关于仪表管路管道试验说法正确的是( )。

A.液压试验的压力应为设计压力的1.15倍

B.气压试验的压力应为设计压力的1.25倍

C.真空管道压力试验应采用0.4MPa的气压试验压力

D.设计压力为0.6MPa的仪表管道宜用气体做试验



【答案】D

【解析】液压试验的压力应为设计压力的1.5倍,A错。气压试验的压力应为设 计压力的1.15倍,B错。真空管道压力试验应采用0.2MPa气压试验压力,C错。仪表气源管道、气动信号管道或设计压力小于或等0.6MPa的仪表管道,宜 采用气体作为试验介质,D符合题意。



13、下列说法正确的( )。

A.吊车梁和吊车析架组装、焊接完成后不允许下挠

B.高强度螺栓连接后,螺栓丝扣外露应为1~5扣

C.多节柱安装时应从下层轴线引上

D.高强度螺栓的拧紧宜在1h内连接



【答案】A

【解析】

高强度螺栓连接副终拧后,螺栓丝扣外露应为2~3扣,其中允许有10%的螺栓 丝扣外露1扣或4扣,B错。多节柱安装时,每节柱的定位轴线应从地面控制轴线 直接引上,不得从下层柱的轴线引上,避免造成过大的累积误差,C错。高强 度螺栓的拧紧宜在24h内完成,D错。



14、下列关于伸缩缝的留设说法正确的是( )。

A.两固定管架间水平管道的绝热层不应留设伸缩缝

B.设备采用软质绝热制品时,应留设伸缩缝

C.方形设备壳体上有加强筋板时,绝热层可不留设伸缩缝

D.立式设备及垂直管道可不留伸缩缝



【答案】C

【解析】伸缩缝留设规定︰

设备或管道采用硬质绝热制品时,应留设伸缩缝,B错。

两固定管架间水平管道的绝热层应至少留设一道伸缩缝,A错。

立式设备及垂直管道,应在支承件、法兰下面留设伸缩缝,D错。

当方形设备壳体上有加强筋板时,其绝热层可不留设伸缩缝,C正确。



15、工业管道中,压缩空气管道的颜色是( )。

A.淡灰色

B.淡蓝色

C.大红色

D.艳绿色



【答案】A

【解析】水是艳绿色,水蒸气是大红色,空气是淡灰色,气体是中黄色,酸或碱是紫色;可燃液体是棕色,其他液体是黑色,氧是淡蓝色。

【空灰燃棕水绿红、酸紫气黄氧淡蓝】



16、下列关于电梯井道照明说法错误的是( )。

A.宜采用36V安全电压

B.中间灯每8m设置一个

C.照度不得小于50lx

D.井道最高点装―盏灯



【答案】B

【解析】井道内应设置永久性电气照明,井道照明电压宜采用36V安全电压, 井道内照度不得小于50lx,井道最高点和最低点0.5m内应各装一盏灯,中间灯间 距不超过7m,并分别在机房和底坑设置控制开关。



17、塔式光热发电程序中不包括( )。

A.机舱

B.定日镜

C.蒸气汽轮机

D.换热器安装



【答案】A

【解析】塔式光热发电系统:

通过定日镜将光能反射到塔顶集热器上加热工质,热工质经热交换器与水进行 热量交换,将水加热成过热蒸汽,驱动汽轮机带动发电机发电。塔式光热典型 设备有定日镜和塔顶吸热器。A属于风力发电设备。



18、在建筑管道中,薄壁不锈钢管道应采用( )。

A.焊接连接

B.法兰连接

C.螺栓连接

D.卡压连接



【答案】D

【解析】不锈钢卡压式管件连接技术取代了螺纹、焊接、胶接等传统给水管道 连接技术,具有保护水质卫生、抗腐蚀性强、使用寿命长等特点。



19、联动试运行的目的不包括( )。

A.电气连锁

B.安装质量

C.全部性能

D.产品合格证



【答案】D

【解析】联动试运行的目的:主要考核联动机组或整条生产线的电气联锁,检 验设备全部性能和制造、安装质量是否符合规范和设计要求。



20、下列关于100kg灯具安装说法正确的是( )。

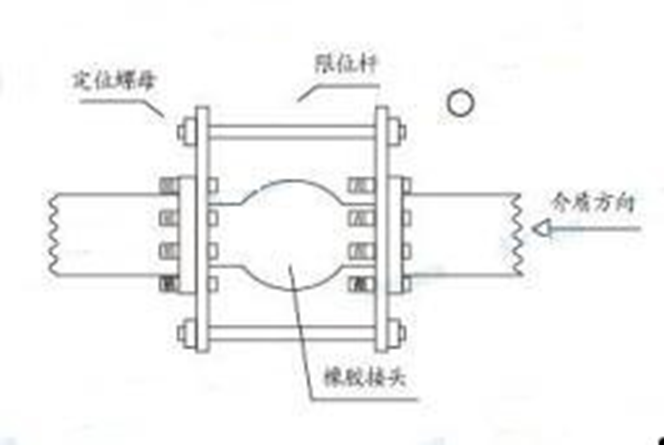

A.应进行500kg的恒定均布载荷试验

B.应按300kg重量进行恒定均布载荷试验

C.试验持续时间不少于10min

D.应抽查其悬吊装置的载荷强度试验记录



【答案】A

【解析】质量大于10kg的灯具、固定装置及悬吊装置应按灯具重量的5倍恒定 均布载荷做强度试验,且持续时间不得少于15min。施工或强度试验时观察检 查,查阅灯具固定装置及悬吊装置的载荷强度试验记录;应全数检查。



二、多项选择题(共10题,每题2分。每题的备选项中,有2个或2个以上符合题意,至少有1个错项、错选,本题不得分;少选、所选的每个选择得0.5分)。

21、焊缝消氢处理的主要目的的有( )。

A.防止冷裂纹的产生

B.防止热裂纹的产生

C.降低焊缝中含氢量

D.清除焊接残余应力

E.预防裂纹集中应力



【答案】ACE

【解析】采用低氢焊条以降低焊缝中的含氢量,焊后及时进行消氢处理,都能有效降低 焊缝中的氢含量,预防氢致集中应力,CE正确。消氢处理的主要目的是使焊缝金属中 的扩散氢逸出,降低焊缝及热影响区的含氢量,防止氢致冷裂纹的产生,AC正确。



22、下列计量器具属于B类计量器具的有( )。

A.木尺

B.钢直尺

C.塞尺

D.焊缝检验尺

E.卡尺



【答案】CDE

【解析】B类计量器具分类:卡尺可测量轴及孔的直径、塞尺可测量不同深度缝 隙的大小、百分表在设备安装找正时可用来测量设备的端面圆跳动和径向圆跳 动,还有焊接(焊缝)检验尺、5m以上卷尺温度计、压力表、万用表等。



23、新建工程立项阶段,用户应与供电企业达成的意向性协议内容的有

( )。

A.供电可能性

B.用电容量

C.供电条件

D.用电设备

E.供电方式



【答案】ABC

【解析】新建工程在立项阶段,用户应与供电企业联系,就工程供电的可能性、 用电容量和供电条件等达成意向性协议,方可定址,确定项目。P435



24、红外辐射陶瓷的特点有( )。

A.不生锈

B.能承受压力

C.硬度高

D.能承受光照

E.脆性小



【答案】ABCD

【解析】陶瓷,具有坚硬、不燃、不生锈(A正确),能承受光照(D正确)、 压力(B正确)等优良性能。陶瓷的硬度(C正确)很高,但脆性很大。



25、下列泵类设备中属于往复泵的有( )。

A.活塞泵

B.柱塞泵

C.隔膜泵

D.齿轮泵

E.叶片泵



【答案】ABC

【解析】泵按工作原理和结构形式分往复泵和回转泵。往复泵有活塞泵、柱塞泵和隔膜泵等;回转泵有齿轮泵、螺杆泵和叶片泵等。



26、光学经纬仪可用来测量( )。

A.中心线

B.距离

C.垂直度

D.标高

E.水平度



【答案】AC

【解析】光学经纬仪主要功能是测量纵、横轴线(中心线)以及垂直度的控制 测量等。



27、关于地锚和使用的说法,正确的有( )。

A.地锚制作和设置要按吊装方案的规定进行

B.地锚使用前应进行试拉并合格后方可使用

C.埋置式地锚的横梁可以用钢管也可用枕木

D.地锚坑须用三七灰土分层回填至周围地平

E.地锚设置完成后应做好隐蔽工程验收记录



【答案】ABE

【解析】地锚的制作和设置应按吊装专项施工方案的规定计算校核,A正确。埋入式地锚设置完成后,受力绳扣应进行预拉紧,B正确。地锚回填高度需要高于基坑周围地面400mm,D错。地锚设置完成后应做好隐蔽工程 记录,E正确。C无相关描述,不建议选。



28、在建筑安装分部工程划分中,通风与空调子分部工程包括( )。  A.室内热水系统

B.冷却水系统

C.室内供暖系统

D.防排烟系统

E.空调冷水系统



【答案】BDE

【解析】通风空调子分部工程有:送风系统、排风系统、防排烟系统、舒适性 空调风系统、恒温恒湿空调风系统、净化空调风系统、空调(冷热)水系统、 冷却水系统、冷凝水系统、水源热泵换热系统、蓄能系统。AC属于建筑给水 排水及供暖的子分部。



29、适用于《特种设备安全法》监督管理的设备有( )。

A.炼油厂开工锅炉

B.蒸汽汽包

C.航母飞机升降机

D.旅游区观光索道

E.商场的载客电梯



【答案】ADE

【解析】特种设备目录中特种设备的种类包括:锅炉、压力容器、压力管道、 电梯、起重机械、客运索道、大型游乐设施、场(厂)内专用机动车辆。核设施、航空航天器和军事装备上使用的特种设备的安全监督管理不适用《特 种设备安全法》,C排除。



30、关于工业安装分部工程质量验收的说法,正确的有( )。

A.质量验收需由施工单位组织验收

B.质量验收结论可由建设单位填写

C.质量验收结论可由监理单位填写

D.质量验收等级分为"好"或"差"

E.质量验收结论为"合格"或"不合格"



【答案】BCE

【解析】分部(子分部)工程质量验收记录:

分部(子分部)工程质量验收记录的检查评定结论由施工单位填写。

验收结论由建设(监理)单位填写,BC正确。

填写的主要内容:分项工程名称、检验项目数、施工单位检查评定结论、建设(监理)单 位验收结论。结论为“合格”或“不合格”,D错E正确。

质量验收由建设单位组织,A错。



三、实务操作和案例分析题(共5题,(一)(二)(三)题各20分,(四)(五)题各30分)



案例(一)



某安装公司分包一大型商场的空调专业工程,工作内容:空调水管,空调风管及部分制冷机组,水泵,空调机组等安装及调试。

安装公司进场后,总承包单位对安装公司的施工准备,进场施工,工序交接,设工位中工程保修,工程款支付等进行全过程管理。

安装公司制定了工程施工进度计划,为避免施工过程中,实际进度与计划进度产生偏差安排内部协调专员对项日施工进行调度协调。




【问题及答案解析】

1.总承包单位对安装公司的全过程管理还包括哪些内容?

答:总承包单位对分包单位及分包工程的施工管理,应该从施工准备、进场施 工、工序校验、竣工验收、工程保修以及技术、质量、安全、进度、工程款支 付等进行全过程的管理。大立网校整理



2.内部协调专员在施工过程中,调度协调主要内容有哪些?

答:对项目的执行层在施工中所需生产资源、作业工序安排、计划进度调节等 实行即时调度调节。

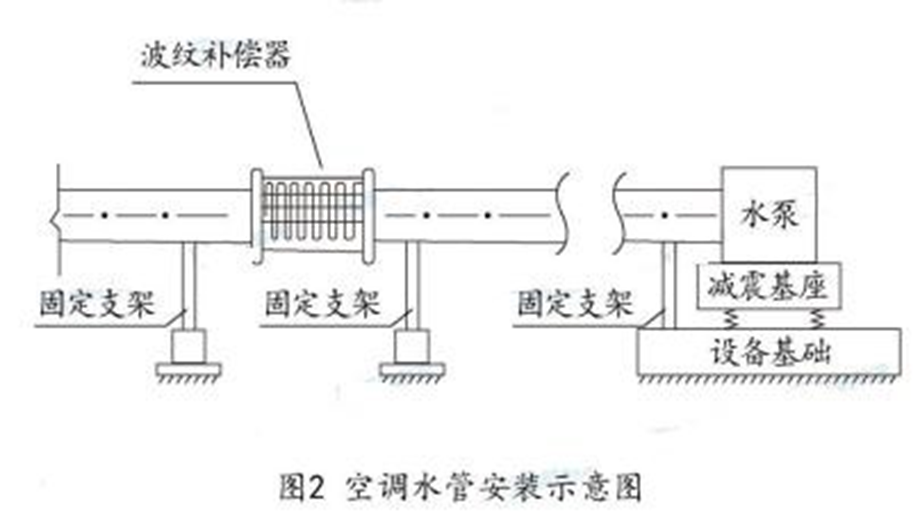

3.图2中管道支架安装存在哪些错误?补偿器安装前应进行哪道工序?

答:错误一:两个固定支架之间不应安装固定支架,应设置一定数量的导向支 架。

错误二:水泵出 口管道固定支架的固定点未设置在减振基座上。补偿器安装前要按设计要求进行预拉伸或预压缩。



4.空调水管的冲洗合格条件有哪些?

答:目测排出口的水色和透明度与入口的水对比应相近,且无可见杂物。



案例(二)

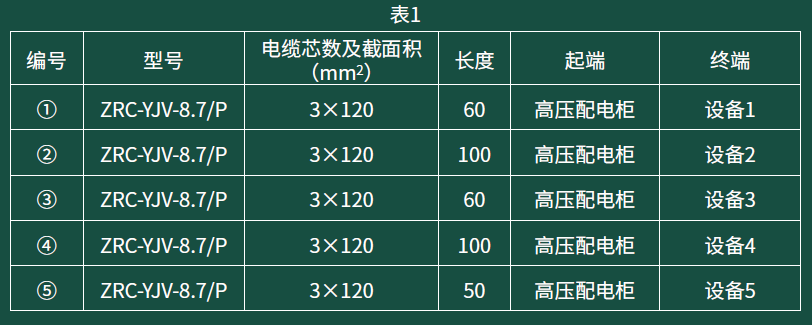

某安装公司承接-热电联产项目的电气安装工程。工程内容:2台发电机组,器等由建设单位采购,电力电缆安装公司采购,安装公司进场后结合工期进度 要求在电缆采购前,对供货商的技术水平、生产能力、周期建设进行考察。公司招标后选定了供应商,结合现场条件,每盘高压电缆长度不能超过200进行分盘策划。


油浸式变压器到场后进行吊芯检查,包括绝缘围屏,无励磁调压机切换装件后按方案分别安装。变压器安装后,进行变压器油过滤工作,因油过滤时的特殊要求,安装公小时以上不能间断,现场布置强光灯,并有人值守,期间发生漏油事件,施工 人员对漏油收集后,就地掩埋处理。大立网校整理。




【问题及参考答案】

1.电缆进场后,根据哪些文件对电缆进行数量和质量验收?

答:根据进料计划、送料凭证、质量保证书或产品合格证进行电缆的数量和质量 验收。



2.表1中电缆最少可装几个电缆盘?每个电缆盘长度为多少米?

答:最少可装2个电缆盘,—盘长200(100+100)米,盘长170(60+60+50)米。



3.吊芯检查还应补充哪些项目?

答:吊芯检查还应做铁芯检查、绕组检查、引出线绝缘检查。



4.油过滤工作中从哪几个方面考虑环境保护的检查措施?

答:光污染控制:大型照明灯应控制照射角度,防止强光外泄水污染控制:对于油料的储存池,应有严格的隔水层设计,做好渗漏液的收 集和处理。



案例(



A公司承接某安装工程,合同包含通风空调、集热器等内容。实施前,项目部编制了工程进度费用计划,污水系统管道安装工程量2000m,预算单价为90元/m,总费用为18万元,计划20天完成,每天完成100m,经考虑后,将其分包给B公司施工。A公司在第12天下班后对B公司的安装进度进行了检查,发现B公司只完成了1000m,但是A公司工程款已支付费用12万元。实施时,质检员日常巡检发现:管道的橡胶接头有质量隐患,如图3,集热器与集热器之间用型钢连接也存在质量问题,施工人员对橡胶头进行了整改,但对集热器连接的整改提出异议。





工程完工后,项目部在某次施工技术总结时,发现关键工作属填补国内技

术工艺流程及操作要点、材料设备、质量控制、安全措施、环保措施等。

A公司技术负责人认为工法内容不完整,要求项目部补充完整后,批准为企业级工法,随后A公司完善相应级别的科技查新报告,将该企业工法逐级报成国家级工法。



【问题及答案解析】

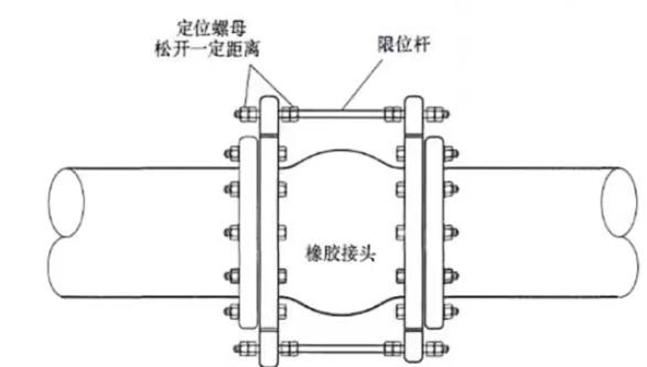

1.指出图3,有哪些错误?如何改正?

答:错误一:限位杆定位螺母未松动。

改正:限位杆需要松开限位螺栓,将限位螺栓定位螺母调到合适位置预留工作 间隙。

错误二:上游螺栓方向错误;(1 分)

改正:橡胶软接头螺栓安装方向应螺母朝向外侧,避免螺栓顶到橡胶球体。  (2 分)



2.施工人员提出异议是否合理?简述集热器之间的连接要求。

答:施工员提出异议合理。

集热器与集热器之间的连接宜采用柔性连接,且密封可靠、无泄漏、无扭曲变形。



3.计算污水管的费用偏差,进度偏差及费用绩效指数。

答:ACWP=12万元

BCWP=1000x90=9万元

BCWS=1200x90=10.8万元

费用偏差=BCWP-ACWP=-3万元

进度偏差=BCWP-BCWS=-1.8万元

费用绩效指数=BCWP/ACWP=0.75



4.项目部编制的工法还应增加增加哪些内容?科技查新报告由哪个部门提供?

答:项目部的工法还应增加:效益分析,应用实例、适用范围.

工法文本的编写内容应完整齐全。包括前言、工法特点、适用范围、工艺原理 施工工艺流程及操作要点、材料与设备、质量控制、安全措施、环保措施、效 益分析和应用实例等。

企业申报国家级工法。必须经省(部)级工法批准单位向住房和城乡建设部推荐, 并提供规定主管部门(全国性行业协会、国资委管理的企业)等单位组织的建设 工程技术专家委员会鉴定,关键技术必须是国内领先水平或国际先进水平。当 关键技术属填补国内空白时,应有科技查新报告。科技查新报告由省级以上技 术情报部门提供。



案例(四)

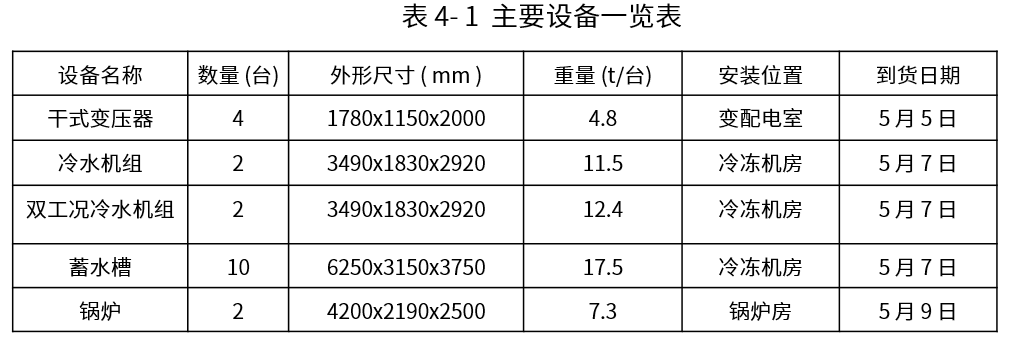

A 公司承接某高层宾馆机电工程施工,宾馆位于市中心。合同内容包括建筑给排水、建 筑电气、通风空调工程。主要设备由业主采购,其他设备及材料由A 公司采购。A 公司经业 主同意,将主要设备的吊装运输分包给 B 公司。

B 公司依据主要设备一览表 (见表 4-1) 及现场条件等技术参数编制了设备吊装运输方 案。设备吊装方案中,租赁一台汽车吊 (200t) ,该吊机的站车位置、地耐力、工作半径满 足设备就位要求。设备就位时吊车的最大起重量是 25t ,吊装口选择锅炉房泄爆口 (在室外 地平面尺寸为 9000mm×4000mm) ,设备由泄爆口吊入地下一层 (-7.5m) ,然后用卷扬机 及滚杠运输系统牵引至各机房位置。

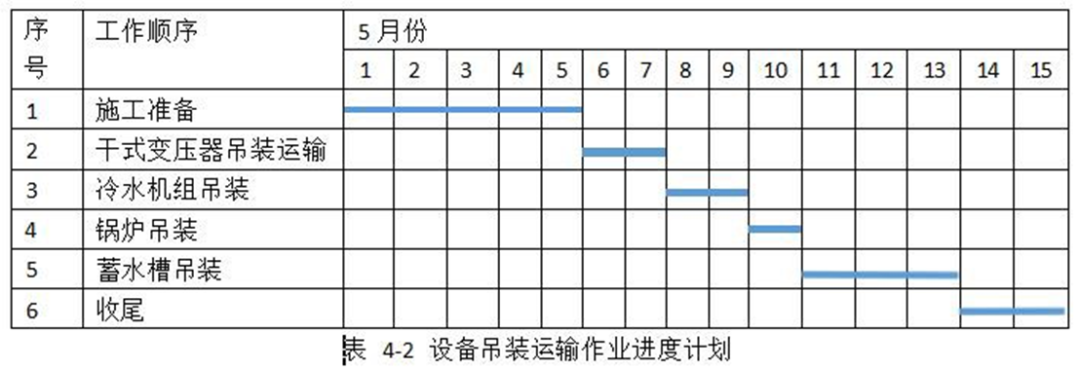

B 公司编制的设备吊装运输计划见表 4-2 中,汽车吊在 5 月 5  日进场,到 5 月 14  日退 场。该进度计划被 A 公司否定,B 公司调整后得到 A 公司批准。

主要设备到达现场后,A 公司组织人员进行检查,检查内容符合有关规定, B 公司按方 案及进度计划将设备吊装运输到位配合 A 公司将干式变压器和冷水机组等设备安装固定。A 公司进行配管配线工作,完成设备安装,经检查质量合格。

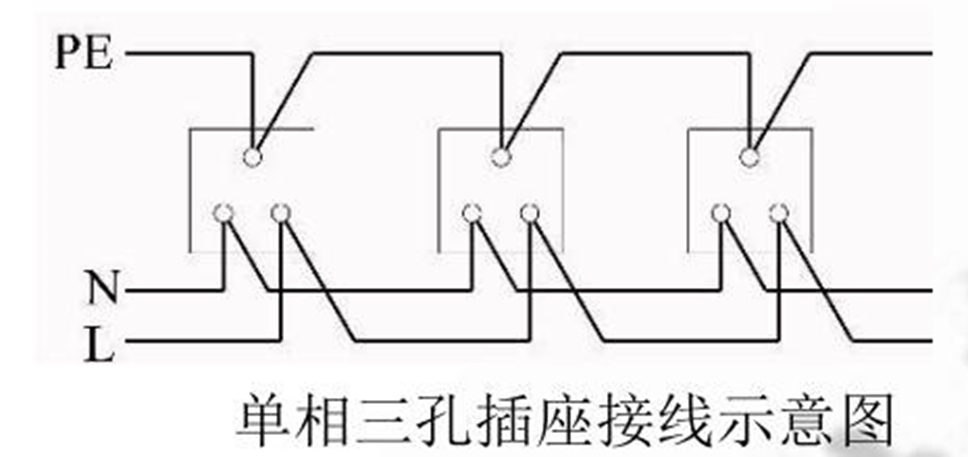

A 公司依据合同、设计要求完成工程施工,在质量验收时,监理指出室内单相三孔插座 的接线存在质量问题 (见图4) 要求 A 公司整改,整改后通过验收。




问题:

1.吊装施工方案中,选择的吊机和吊装口是否满足要求?

2.设备吊装运输作业进度计划为什么被A公司否定?B公司该如何调整?

3.设备进入现场时的验收内容有哪些?

4.干式变压器和冷水机组在运输后、送电前质量检查还应有哪些施工工序?

5.单向三插座的接线存在哪些问题?使用中会由哪些不良后果



【答案】

1. 吊装口不满足要求。(1 分)

理由:泄爆口尺寸 9000mm×4000mm ,作为吊装口,考虑到安全距离 500mm ,表 4- 1 中蓄 水槽无法吊入。(3 分)

(2) 吊机能满足要求。(1 分)

理由:设备就位时吊车的最大起重量是 25t ,表 4- 1 中最重的设备蓄水槽重 17.5t ,吊装载荷 为 17.5×1.1=19.25t<25t ,满足要求。(3 分)



2.(1) 安装顺序不满足先大件后小件的顺序要求和不符合吊装顺序合理性。(2 分)

(2) 应当将蓄水槽吊装提前到 5 月 8 日~5 月 10 日,冷水机组吊装顺延至 5 月 11 日~5 月12 日,锅炉吊装顺延至 5 月 13 日。(3 分)

B公司调整的措施,应先进行蓄冰槽安装,最后进行锅炉吊装就位



3.设备进入现场时的验收内容:核对验证、外观检查、运转调试检验和技术 资料验收。



4.干式变压器:变压器本体安装→附件安装→变压器交接试验 冷水机组:机组减振安装→机组就位安装→机组配管安装。



5、存在的问题:保护接地导体PE在插座之间串联连接;相线及中性导体N利 用插座本体的接线端子转接供电。

在使用中的不良后果:如果保护接地线在插座端子处虚接或断开会使故障点后 的插座失去保护接地功能;相线及中性导体在插座端子处虚接或断开会使故障 点之后的插座失去供电功能。



案例(五)

【资料背景】

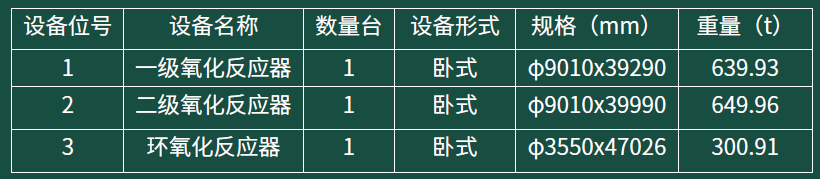

某安装公司承接一工业项目。项目内容:设备安装、工艺管道和电气仪表安装,反应器设备参数见表5.4,公司有GC1级压力管道安装许可证,无压力容器安装许可证安装公司项目部进场后,在进行设计交底时,发现反应器设备原设计不带吊耳,后与设计协商,确定了吊耳位置,由制造厂进行设备加工,并进行热处理。

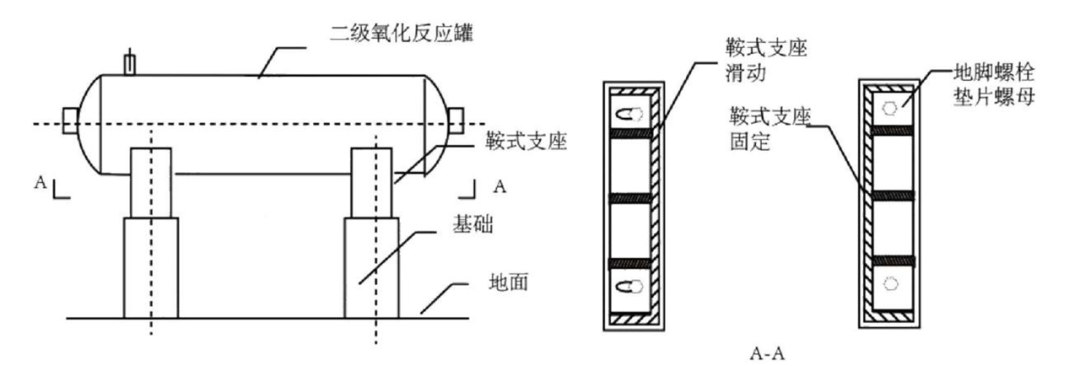

反应器设备吊装方案采用1600t履带式起重机为主吊,80t汽车式起重机配合,同时编制了1600t履带式起重机安拆专项方案,3台设备采用相同的索具进行吊装,钢丝绳校核计算以重量最重的二级氧化反应器为例进行计算。采用的绳扣规格为:钢芯钢丝绳Φ136、Φ90,纤维芯钢丝绳Φ60,吊装时均为一弯两股使用。Φ136、Φ90、Φ60的安全系数计算结果分别为5.44、5.56和7.79。二级氧化反应器初步找平找正后(见图5),在地脚螺栓灌浆前,进行验收时,被监理要求整改,整改后符合要求。







【问题】

1.安装公司是否可以进行压力容器的安装?说明理由。

2.吊耳验收时应检查哪些内容?

3.1600t履带式起重机安拆专项方案是否需要专家论证?说明理由

4.吊装施工方案中三种绳扣的安全系数能否满足规范要求?说明理由。

5.图5的二级氧化反应器安装固定为什么被监理要求整改?



【参考答案】

1.安装公司可以进行压力容器的安装,因为安装公司已经取得了GC1级压力管 道安装许可证,根据《特种设备生产单位许可目录》固定式压力容器安装不单 独进行许可,任一级别安装资格的锅炉安装单位和压力管道安装单位均可以进 行压力容器的安装。



2.吊耳验收时应检查内容:吊耳出厂质量证明书和检测报告、外观质量、无损 检测、焊接位器和尺寸的复测。



3.1600t履带式起重机安拆专项方案需要专家论证。因为履带式起重机的起重 量为1600吨,属于超过一定规模的危险性较大的分都分项工程,需要组织专 家论证。



4.只有Φ60的钢丝绳扣的安全系数满足规范要求,其他两种不满足。三种吊装 绳扣都是—弯两股使用,属捆绑绳扣,安全系数应该大于或等于6。



5.因为氧化反应器是高温工作的设备,考虑设备的热膨胀,安装时地脚螺栓应 在制作底板长孔的中间,位移偏差应偏向补偿温度变化所引起的伸缩方向。所 以图5的二级氧化反应器安装固定被监理要求整改。





声明:转载此文是出于传递更多信息之目的,不为商业用途。文字和图片版权归原作者所有,若有来源标注错误或侵犯了您的合法权益,请作者与我们联系,我们将及时更正、删除,谢谢。



鲁班培训简介

  一级建造师培训二级建造师培训BIM监理工程师培训造价工程师培训造价实训班工程测量实训班碳排放管理师安全工程师培训等,鲁班培训建筑业证书考试培训基地。

  必选我们龙本教育鲁班培训建造师培训全国连锁,无论你到哪里都能找到我们,热烈欢迎您的光临!鲁班培训河南地区建造师培训官网:www.luban123.com


在线客服
郑:1991460761
孙:985206900
许:3236129661
杨:2841826762
赵:2381313085
