 一、单项选择题

1.下列塑料中,不属于热塑性塑料的是( )。

A.聚氯乙烯 B.聚苯乙烯
C.聚乙烯 D.环氧塑料

【参考答案】D、 P7

2.按照设备在生产工艺过程中的作用原理分类,搅拌罐属于静置设备中的()。

A.容器 B.反应器
C.换热设备 D.分离设备

【参考答案】A 、P21

3.输电线路钢塔架档距约320m,其基础施工时的档距测量应采用()。

A.十字线法        B.电磁波测距法       C.钢尺量距法           D.平行基准线法

【参考答案】B  、P31

4.电机干燥时的温度测量,不允许使用( )。

A.电阻温度计 B.酒精温度计
C.水银温度计 D.温差热电偶

【参考答案】C、 P85

5.下列设备中,通常情况下采用桩基础的是( )。

A.水泵             B.变压器
C.汽轮机         D.空调机组

【参考答案】C 、P66


10.炉底为反拱形的炉窑砌筑前,找准砌筑弧形拱基面的方法是( )。

A.采用样板找准         B.用加工砖找准
C.测量弧底标高         D.设置基准线

【参考答案】A              P171

11.下列建筑管道绝热类型中,不属于按用途分类的是( )。

A.保温             B.保冷
C.加固增强     D.加热保护

【参考答案】C               P177

17.计量器具修理后的检定属于( )。

A.使用中检定 B.周期检定
C.后续检定 D.仲裁检定

【参考答案】C 、P451

18.按架空电力线路保护区内取土规定,220kV杆塔周围禁止取土的范围是( )。

A.5m         B.6m
C.7m         D.8m

【参考答案】A 、P461

19.按国家制定实施首检的起重机械目录规定,下列起重机械中实施首检的是()。

A.流动式起重机 B.塔式起重机
C.桥式起重机 D.桅杆式起重机

【参考答案】A、 P472

20.按机电安装工程的工程类别与工程项目划分,不属于净化工程的是( )。

A.制药工程 B.医疗污水处理工程

C.精密机械工程 D.电子工程

【参考答案】B 、P492

26.复合层图层防腐蚀施工时,涂底漆前应对( )部位交易保护。

A.焊缝 B.螺纹

C.焊接坡口 D.标识

E.弯头

【参考答案】BCD 、P154

27.采取浇注法进行绝热层施工的要求有( )。

A.每次配料必须在规定时间内用完         B.应提前制作试块

C.浇筑时宜一次浇筑成型            D.大面积浇筑时,应设对称多浇口

E.间断浇筑时,施工缝宜留在伸缩缝的位置上

【参考答案】ADE 、P164

28.净化空调系统调试和试运行应具备的条件有( )。

A.洁净室建筑装饰验收合格         B.各种管线吹扫及试压完成

C.空调设备系统联动完成            D.高效过滤器安装完成

E.风量、风压平衡完成

【参考答案】ABCE 、P201

29.工业安装分部工程质量验收记录表签字人包括( )。

A.建设单位专业技术负责人          B.施工单位项目技术负责人

C.专业监理工程师                        D.质检单位项目负责人

E.设计单位项目负责人

【参考答案】BE 、P480

30.建筑安装单位工程质量验收记录填写的主要内容有( )。

A.施工试验记录                B.隐蔽工程验收记录

C.试运转记录                   D.分部工程验收记录

E.质量控制资料验收记录

【参考答案】DE 、P489

节地和施工用地保护等方面。

2.根据背景资料,归纳施工现场安全检查的重点。P381

违章指挥、违章作业、直接作业环节的安全保证措施等。

设备吊装指挥信号不明确或多人同时指挥,属于违章指挥;

临时楼梯未设护栏,属于直接作业环节的安全保证措施不到位;

个别电焊工无证上岗,雨天高空作业属于违规作业。

3.对表1中的质量问题进行ABC分类。P408

通常按累计频率划分(0-80%)、(80-90%)、(90-100%)三部分, 与其对应的影响因素分别为A、B、C三类。A类为主要因素、B类为次要因素、C类为一般因素。

咬口开裂、风管几何尺寸超差和法兰螺栓孔距超差属于A类,主要因素;

翻边宽度不一致属于B类,次要因素;

表面平整度超差、表面划伤属于C类,一般因素。

4.该工程金属风管的咬口形式有哪些?金属风管咬口形式的选择依据是什么?P196

咬口形式有:单咬口、联合角咬口、转角咬口、按扣式咬口、立咬口咬口形式选择的依据有:风管系统的压力及连接要求。


分包单位编制吊装运输专项施工方案,并由分包单位的技术部门组织施工、技术、安全、质量等部门的专业技术人员进行审核,并报分包单位的技术负责人签字;由分包单位技术负责人签字的专项施工方案报总包单位,总包单位审核,由总包单位的技术负责人签字的施工方案报监理单位,总监同意并签署后,施工单位可以组织实施。

3.采用“管线综合布置”优化方案后,对管线的施工由哪些优化作用?P194

可以优化综合管线排布。通过优化可发现原设计管线排列的碰撞问题,对管线进行重新排布,确保管线相互间的位置、标高等满足设计、施工及今后维修的要求。

可以优化机电管线的施工工序。将管线实现进行排布后,可预知建筑空间内相关的机电管线的布置,确定合理的施工顺序,以确保不同专业人员交叉作业造成的不必要的拆改。

4.本工程冷却塔安装位置能否满足其进风要求?说明理由?塔体安装还应符合哪些要求?

能满足其进风要求。按照施工规范,进风侧距建筑物应大于1000mm。背景中冷却塔并排安装且与围挡建筑物距离2.0米,符合施工规范。

冷却塔安装应该水平,同一冷却水系统多台冷却塔安装时,各台冷却塔的水面高度应一致,高度偏差不应大于30mm。

冷却塔的积水盘应无渗漏,布水器应布水均匀,组装的冷却塔的填料安装应在所有电、气焊作业完成后进行。

车进行罐壁外侧施工;
  (3)施工位置不同
  外搭脚手架在壁板内侧施工;内挂脚手架在罐壁外侧施工
(4)脚手架费用不同:外搭脚手架正装法,脚手架随罐壁板升高而逐层搭设,内挂脚手架正装法,一台储罐施工用2-3层脚手架,1-2个楼梯间,脚手架从下至上交替使用;所以项目部采用内挂脚手架正装法,可以节约脚手架费用。

2.事件1中,为什么监理工程师认为项目部对施工组织设计变更不符合要求。P297

答:项目部对施工组织设计的变更不符合要求。

原因:施工组织设计一经批准,施工单位和工程相关单位应认真贯彻执行,未经审批不得修改,原则的重大变更,须履行原审批手续。
3.写出储罐罐壁焊接采用焊条电弧焊焊接方法的合理焊接顺序和程序。P119

答:先焊纵向焊缝,后焊环向焊缝;当焊完相邻两圈壁板的纵向焊缝后,再焊其间的环向焊缝。焊工应均匀分布,并沿同一方向施焊。

4.事件3中,项目部制定的对策表一般包括哪些内容?P409

答:包括的内容主要有:影响因素(人机料法环)、具体原因的序号;应采取的措施;执行单位或者执行人。

GC1级管道安装资质,压力容器的制造许可资质,球罐的制造许可资质(A3级)。

2.A公司编制的施工组织总设计包括哪几个机电安装单位工程?

炼钢车间、氧气站、煤气站、塔楼等机电安装单位工程。

3.措施1中,塔楼作业区域还有哪些危险源因素?

高空作业和吊装作业,焊接有弧光(光能伤害)、无损检测有辐射(放射伤害),管道冲洗有化学物质伤害,火灾、密闭容器窒息等危险源因素。

4.措施2中,氧气管道施工还应包括哪几道关键工序?

施工准备,包括;材料进场检验、管道进厂检验,与管道的土建工程检验合格,办理了交接手续,管子、管件、阀门等内部已清理干净,复合质量要求;脱脂、内部防腐与衬里已进行完毕。

另外还有安装施工测量放线、沟槽的开挖及管沟砌筑、管道的敷设与安装;管道与设备连接;管道吹洗;仪表的安装;试压、防腐保温等关键工序。

5.措施3中,球壳板制造质量现场应如何检查?P121

(1)外形尺寸检查:逐张进行成形和尺寸检查;

(2)球壳板曲率检查,用样板和塞尺检查其允许间隙。球壳板曲率检查,球壳板与样板允许间隙为3mm内;

(3)球壳板几何尺寸的检查:检查其允许偏差值。长度方向弦长允许偏差值为±2.5mm,任意宽度方向弦长为±2mm,对角线弦长为±3mm,两条对角线间的距离±5mm。



(五)

背景资料

A安装公司承包某分布式能源中心的机电安装工程,工程内容有:三联供(供电、供冷、供热)机组、配电柜、水泵等设备安装和热冷水管道、电缆排管及电缆施工。三联供机组、配电柜、水泵等设备由业主采购;金属管道、电力电缆及各种材料由安装公司采购。

A安装公司项目部进场后,编制了施工进度计划、预算费用计划和质量预控方案。对业主采购的三联供机组、水泵等设备检查、核对技术参数,符合设计要求。设备基础验收合格后,采用卷扬机及滚杠滑移系统将三联供机组二次搬运、吊装就位。安装中设置了质量控制点,做好施工记录,保证安装质量,达到设计及安装说明书要求。

在施工中发生了以下3个事件:

事件1:项目部将2000m电缆排管施工发包给B公司,预算单价为120元/m,在3月22日结束时检查,B公司只完成电缆排管施工1000m,但支付给B公司的工程进度款累计已达160000元,项目部对B公司提出警告,要求较快施工进度。

事件2:在热水管道施工中,按施工图设计位置施工,碰到其他管线,使热水管道施工受阻,项目部向设计单位提出设计变更,要求改变热水管道的走向,结果使水泵及管道安装工作拖延到4月29日才完成。

事件3:在分布式能源中心项目试运行验收中,有一台三联供机组运行噪音较大,经有关部门检验分析及项目部提供的施工文件证明,不属于安装质量问题,后增加机房的隔音措施,验收通过。

问题4:请问事件2 中承包单位如何才能修改图纸?请问延误是否影响工期?

项目部向设计单位提出设计变更这样的做法是不正确的。

承包单位正确的方法是:在施工过程中,热水管道碰到其他管线,应该由项目部工程师提出设计变更申请单,经项目部技术管理部门审签后,送交建设单位(监理单位)审核。经设计单位同意后,由设计单位签发设计变更通知书并经建设单位(监理单位)会签后生效。

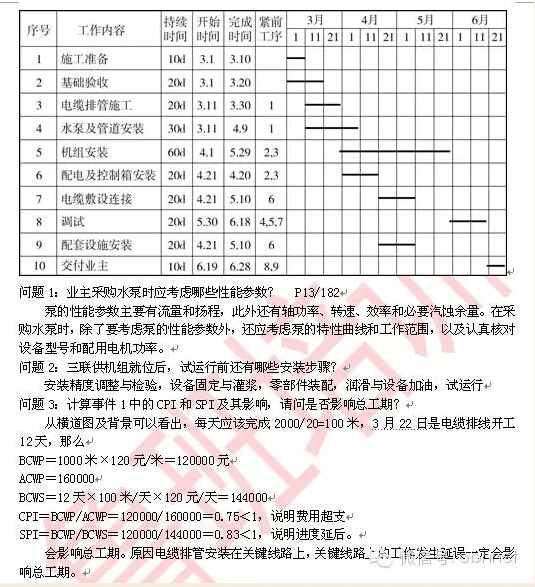

4月29日完工的热水管道工程,不影响总工期。原因是,从横道图可以看出,其紧后工作“调试工作”从5月30日才开始施工,也就是延误的工期没有超过总时差,因此不影响总工期。

问题5:针对事件3中,施工单位需要那些资料才能证明自己没有过错?

应该有施工合同、补充协议、施工图纸、设备技术资料、设计说明书、设计变更及有关技术文件。
